1、本規定適用于長軸深井泵和井用潛水泵的安裝。
2、泵的清洗和檢查應符合下列要求:
①零件和部件的所有配合面(螺紋、止口、端面等)均應清洗潔凈。
②出廠已裝配好的部件不應拆卸;工作部件(轉動部分)的轉動應靈活、無阻滯現象。
3、泵就位前應進行下列檢查:
①井管內徑和井管直線度應符合設備技術文件的規定,泵成套機組入井部分在井內應能自由上下,潛水泵不得損傷潛水電纜。

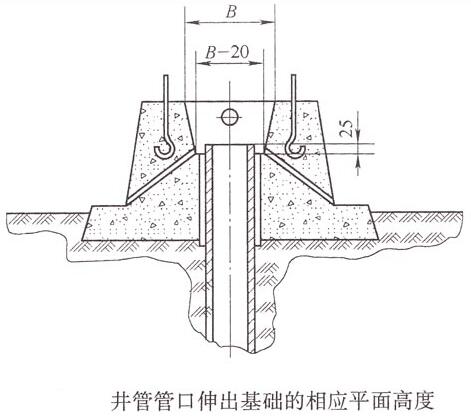

②井管管口伸出基礎的相應平面高度不應小于25mm(如下圖所示)。
③井管與基礎間應墊放軟質隔離層。
④基礎中部頂留空間的尺寸應符合揚水管與泵座連接的要求。
⑤井管內應無油泥和污雜物。
⑥揚水管應平直,螺紋和法蘭端面應無碰傷,并應清洗潔凈。
⑦長軸深井泵尚應按下列的要求進行檢查:
a.工作部件轉動應靈活,葉輪軸的軸向竄動量應符合設備技術文件的規定。
b.泵的傳動軸端面應平整,端面和螺紋應無損傷,并應清洗潔凈。傳動軸在兩端支撐的情況下,中部的徑向跳動不應大于0.2mm。
c.軸承支撐和橡膠軸承應完好無損,橡膠軸承不應沾染油脂。
4、長軸深井泵試運轉前應符合下列要求:
①應按設備技術文件的規定調整葉輪與導流殼之間的軸向間隙。
②止退機構應靈活、可靠。
③傳動裝置處應灌注潤滑油或潤滑脂。
④應加水預潤滑橡膠軸承。
5、長軸深井泵試運轉時應符合下列要求:
①電動機與泵傳動裝置的潤滑應正常,軸承處的油溫不應大于70℃。
②在泵座填料處溫升正常時,軸封泄漏量不應大于表7-3的規定。
③泵在額定負荷下連續運轉時間不應小于2h。
6、潛水泵試運轉前應符合下列要求:
①電動機轉向應正確。
②電纜的電壓降,應保持潛水電動機引出電纜接頭處的電壓,并不應低于潛水電動機的規定值。
③起動前,井下部分的揚水管內不應充水。
7、潛水泵試運轉應符合下列要求:
①壓力、流量應正常,電流不應大于額定值。
②安全保護裝置及儀表均應安全、正確、可靠。
③揚水管應無異常的振動。
